廠房搬遷及布局規劃如何適配SMT整線

發布時間:2026-06-10 14:24:54 作者:托普科 點擊次數:76

廠房搬遷及布局規劃如何適配SMT整線


在電子制造企業擴產、換址或工廠升級過程中,廠房搬遷及布局規劃如何適配SMT整線,往往比“把設備搬過去”更重要。SMT整線由印刷、貼片、回流焊、AOI、SPI、緩存與上下板等設備組成,設備間的節拍、物流、ESD、防塵與供電條件相互關聯。如果搬遷階段只關注設備運輸,而忽略產線布局和配套條件,后續調試周期和生產穩定性通常會受到影響。


從“設備搬家”轉向“整線重構”

SMT整線適配搬遷的核心,是把搬遷、布局、設施改造和驗證視為同一個項目。建議以產品工藝路線為主線,倒推廠房功能區、物流通道、設備位置與能源接口,而不是先擺設備再補條件。

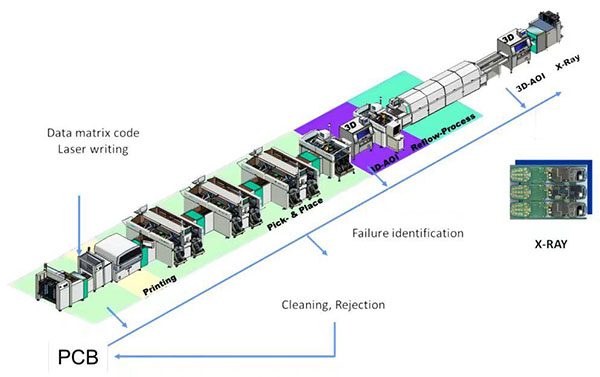

SMT整線配制方案展示圖


搬遷前先完成四項基礎盤點

1、設備與工藝清單:梳理每臺設備的外形尺寸、重量、供電規格、壓縮空氣、排煙、溫濕度、ESD要求,以及對應產品工藝參數。

2、產能與節拍分析:明確目標UPH、換線頻次、產品混線比例,避免“設備擺得下,但節拍跑不起來”。

3、物流路徑評估:區分原材料、半成品、成品、返修品與空載具的流向,減少交叉回流。

4、建筑條件核查:核對層高、承重、地面平整度、排風位置、配電容量、消防與潔凈等級,提前識別限制條件。


SMT整線布局的關鍵原則

單向流

來料→印刷→SPI→貼片→回流焊→AOI→下板/包裝,減少回流和逆向搬運。

設備間距

預留操作、維護與拉板空間;回流焊尾部、緩存區和上下板機附近適當放寬通道。

人機分流

維修、換料、檢驗與物流路線盡量分離,降低擁堵和誤操作概率。

擴展預留

為新增貼片機、AOI或返修工位預留電源、氣源和網絡接口。

ESD與潔凈控制

統一接地、導靜電地坪、腕帶與鞋服管理,避免在物流節點形成“ESD斷點。


對多數中大型項目而言,U型/直線型布局通常優于復雜折返布局,因?yàn)樗菀拙S持物料單向流和目視化管理。若受廠房柱網或門洞限制,可采用“直線主線+輔助緩存區”的折中方案。


搬遷階段最容易被忽略的接口問題

供電與接地:貼片機、回流焊和空壓系統往往是負載大戶,應核算峰值與同時系數,并驗證接地電阻和等電位連接。

壓縮空氣品質:除了壓力和流量,還要關注露點與含油量;空氣質量不穩定會直接影響吸嘴和氣動執行機構。

排煙與熱管理:回流焊排風、助焊劑煙霧處理、空調送回風組織需要同步設計,避免局部過熱或氣流干擾。

網絡與MES接口:SPI、AOI、貼片機程序管理、條碼追溯、工單下載等接口應在設備進場前完成聯調方案。

地面與運輸:重型設備就位路徑、叉車轉彎半徑、減震與地坪承載,需要在吊裝前確認。


對于連續生產企業,不建議一次性“整廠斷電搬遷”。更穩妥的做法是:先建設新廠條件→搬遷非關鍵線驗證→復制標準工藝與程序→再遷移核心產線。這樣可以降低停線窗口和交付風險。
